बेनी–जोमसोम सडक : पहिरो प्रभावित क्षेत्रमा स्तरोन्नति तीव्र

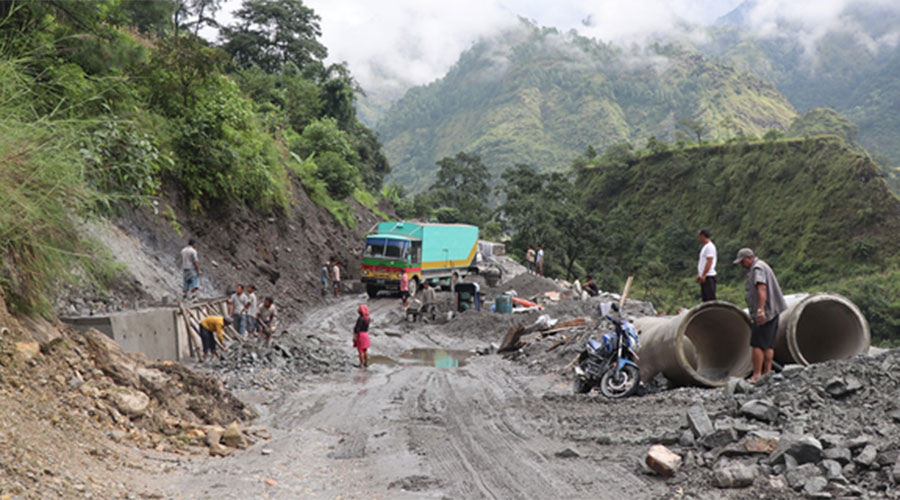

चीन र भारत जोड्ने कालीगण्डकी करिडोर, बेनी–जोमसोम–कोरला सडकको म्याग्दी खण्डको पहिरो प्रभावित क्षेत्रमा सडक स्तरोन्नतिलाई तीव्र पारिएको छ ।

रासस रासस
२०८३ असोज १ गते ९:००

News Summary

Generated by OK AI. Editorially reviewed.
  • कालीगण्डकी करिडोरअन्तर्गत बेनी–जोमसोम–कोरला सडकको म्याग्दी खण्डमा पहिरो प्रभावित क्षेत्रमा सडक स्तरोन्नतिको काम तीव्र पारिएको छ ।
  • गलेश्वरदेखि लेते सेतोखोलासम्म बाँकी पहिरो प्रभावित क्षेत्रमा ठेक्का लगाउने तयारीसँगै पहिरो नियन्त्रण र ढलानको काम भइरहेको छ ।
  • राहुघाट, घुमाउनेताल, चमेरे र बैसरी क्षेत्रमा १ हजार २०० मिटर सडक ढलान तथा २ हजार ३०० घनमिटर ग्यावियन, पलम र कङ्क्रिट पर्खाल निर्माण भइरहेको छ ।

१ असोज, म्याग्दी । चीन र भारत जोड्ने कालीगण्डकी करिडोर, बेनी–जोमसोम–कोरला सडकको म्याग्दी खण्डको पहिरो प्रभावित क्षेत्रमा सडक स्तरोन्नतिलाई तीव्र पारिएको छ ।

बेनी–जोमसोम–कोरला सडक योजना कार्यालयले म्याग्दीको गलेश्वरदेखि मुस्ताङको लेते सेतोखोला क्षेत्रमा यसअघि ठेक्काबाट हटाइएको पहिरो प्रभावित क्षेत्रमा बाँकी रहेको स्तरोन्नतिको कामलाई पूर्णता दिन लागेको हो । फरकफरक प्याकेजमा ठेक्कामार्फत पहिरो नियन्त्रण, नदी कटान रोकथामसँगै ढलान गरेर स्तरोन्नति गर्ने काम भइरहेको आयोजना प्रमुख तेजस्वी शर्माले जानकारी दिए ।

‘बर्खायाम र कोरला नाकामा आवतजावत गर्ने सवारीसाधनको चापका बाबजुद सडक स्तरोन्नतिको कामले निरन्तरता पाएको छ’, उनले भने, ‘यसअघि ठेक्काबाट हटाइएको पहिरो प्रभावित क्षेत्रमा अहिले काम भइरहेको छ । बाँकी पहिरो प्रभावित क्षेत्रमा पनि ठेक्का लगाउने तयारीमा छौँ ।’

आयोजनाका सूचना अधिकारी इन्जिनियर बाबुसाहेवकुमार बैठाका अनुसार राहुघाट, घुमाउनेताल, चमेरे, बैसरी क्षेत्रमा एक किलोमिटर २०० मिटर सडक ढलान र विभिन्न ठाउँमा दुई हजार ३०० घनमिटर ग्यावियन, पलम र कङ्क्रिट पर्खाल निर्माणका लागि रु सात करोड ३० लाखमा शङ्करश्री–क्रियटिभ जेभीले ठेक्का पाएको छ । गत वैशाखमा सम्झौता गरेका उक्त कम्पनीले बर्खायाममा पनि निर्माणलाई निरन्तरता दिएको छ ।

आठ करोड रुपैयाँमा ठेक्का सम्झौता गरेको कालीमाता–थापाकाजी–रसुवा जेभीले कुनौटा, बेगखोला, भिरकाटे र रातोपानी खण्डमा टेवा पर्खाल, कल्भर्ट निर्माण र ढलानको काम गरिरहेको छ । भिरकाटे क्षेत्रमा बिस्फोटक पदार्थको प्रयोग गरी पहाड फुटाएर सडक विस्तार गर्ने काम भने बर्खायाम तथा सवारीसाधनको चापका कारण रोकिएको छ ।

ठेक्कामार्फत एक हजार ८९० घनमिटर ग्याविन जाली लगाउने, प्लम तथा कङ्क्रिट पर्खाल निर्माण गरेर सडक संरक्षण गरी करिब दुई किलोमिटर (चार हजार ३७१ घनमिटर) सडक ढलान गरिने इन्जिनियर बैठाले जानकारी दिए ।

जोखिमयुक्त र सवारीसाधन आवतजावत प्रभावित बनाएका सिरुवारी, तातोपानीलगायत ठाउँका पहिरो नियन्त्रणसँगै सडक स्तरोन्नतिका लागि प्राविधिक अध्ययनको चरणमा रहेको छ । यसअघि २५ करोड रुपैयाँमा विभिन्न निर्माण कम्पनीसँग ठेक्का सम्झौता भएको बैसरी, खामभित्ता, गुइठे, लाटाखोला, रुप्से र सेतोखोला क्षेत्रको सडक स्तरोन्नतिको काम पनि अन्तिम चरणमा पुगेको छ ।

कमजोर भू–बनोटका कारण कालीगण्डकी करिडोरको म्याग्दी खण्डमा बर्खायाममा बाढीपहिरोका कारण सिधा यातायात अवरुद्ध हुने समस्या रहेकाले सडक स्तरोन्नति तथा पहिरो नियन्त्रणलाई प्राथमिकता दिइएको आयोजना प्रमुख शर्माले बताए ।
