News Summary

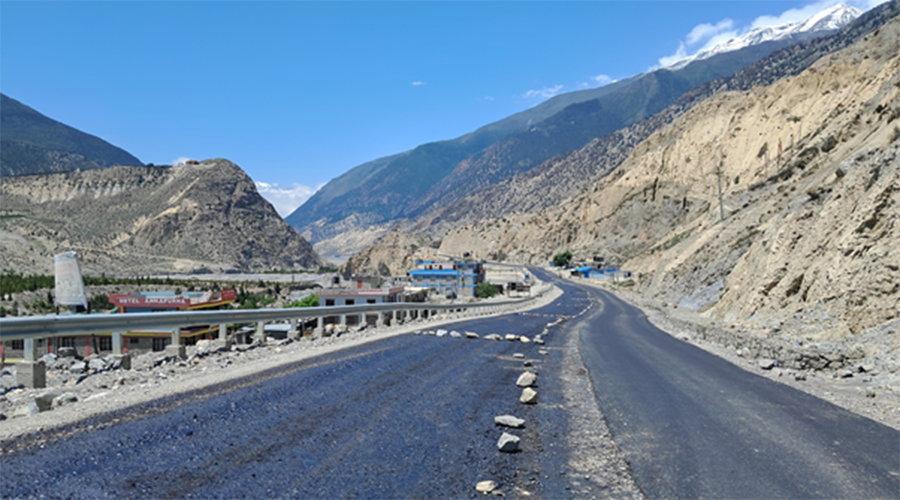

Generated by OK AI. Editorially reviewed.- कालीगण्डकी करिडोरको बेनी-जोमसोम-कोरला सडक आयोजनाको प्रगति ८४ प्रतिशत पुगेको छ।
 - आयोजनाले ४३ योजनाका लागि सात अर्ब ९० करोड रुपैयाँ बजेटमा काम गरिरहेको छ।
 - सडक र पुलको निर्माण तीव्र गतिमा भइरहेको र आगामी वर्षभित्र ८० किमी सडक सम्पन्न हुने योजना छ।

२५ जेठ, मुस्ताङ । उत्तर-दक्षिण जोड्ने कालीगण्डकी करिडोरको बेनी-जोमसोम-कोरला सडक आयोजनाको भौतिक प्रगति ८४ प्रतिशत पुगेको छ । कोरला सडक आयोजनाले सुरुवातीदेखि हालसम्म ४३ वटा योजनाका लागि सात अर्ब ९० करोड ७० लाख रुपैयाँ बजेट ठेक्का सम्झौता गरिकामा छ अर्ब ६४ करोड १८ लाख रुपैयाँ भइसकेको जनाएको छ ।
आयोजना सुरुआतदेखि चालु आर्थिक वर्षको हालसम्म ४३ वटा योजना कार्यान्वयनमा ल्याइसकेको आयोजना प्रमुख धुव्र झाले जानकारी दिए । उनका अनुसार आयोजनाले पर्वतको मालढुङ्गा-कोरलानाकासम्म २० वटा सडक र २३ वटा पुलपुलेसा निर्माण गरी सञ्चालनमा ल्याइसकेको छ ।
कोरला खण्डअन्तर्गत सडक र पुलपुलेसा दुवैमा करिब ८५ प्रतिशत र ८१ प्रतिशत वित्तीय प्रगति भइसकेको आयोजना कार्यालयले जनाएको छ ।
सडकतर्फ जोमसोम-कोरला एक सय १० किमी ग्राभेलमध्ये छ वटा खण्ड निर्माण कम्पनीले आयोजनालाई हस्तान्तरण भइसकेको प्रमुख झाले उल्लेख गर्नुभयो । उनका अनुसार चराङ-छोसेर २५ किमी निर्माणको अन्तिम चरणमा पुगेको छ ।
यसैगरी म्याग्दीको बेनी-गलेश्वरअन्तर्गत तीन किमी कालोपत्र र बेनी-जोमसोम तेस्रो खण्डअन्तर्गत कैकु-खन्ती खण्डमा अस्फाल्ट प्रविधिबाट कालोपत्र गरी करिडोर सडक आयोजनालाई हस्तान्तरण भइसकेको आयोजना प्रमुख झाले जानकारी दिए ।
बेनी-जोमसोम खण्डअन्तर्गत गलेश्वर-तातोपानी, तातोपानी-घाँसा र खन्ती-जोमसोम गरी तीन वटा सडक कालोपत्रसहित स्तरोन्नतिको अन्तिम चरणमा पुगेका आयोजना कार्यालयले जनाएको छ ।
आयोजनाले बेनी–जोमसोमको ७४ किमीअन्तर्गत तेस्रो खण्डको मुस्ताङको कैकुबाट खन्तीसम्म सडक निर्माण सम्पन्न आयोजनालाई हस्तान्तरण गरिएकामा आयोजनाले सडक डिभिजन कार्यालय बागलुङलाई हस्तान्तरण गरिसकेको आयोजना प्रमुख झाले जानकारी दिए ।
‘बेनी-जोमसोम सडकको ७४ किमीमध्ये २० किमी निर्माण सम्पन्न भएको छ । बाँकी निर्माणाधीन अवस्थामा छ,’ उनले भने ।
कालीगण्डकी करिडोर आयोजनाअन्तर्गत रहेका २३ वटा पुलपुलेसामध्ये मुस्ताङको कैकु खोला, लार्जुङ खोला, सेतो खोला, घमी खोला र मार्फा खोलामा तीव्र गतिमा पुल निर्माण भइरहेका छन् । हाल निर्माणाधीन अवस्थामा रहेका सबै पुल सम्पन्न हुने अन्तिम चरणमा पुगेका आयोजनाका सूचना अधिकारी विष्णु चापागाईंले जानकारी दिए ।
चालु आर्थिक वर्षका लागि सरकारले विनियोजन गरेको ९० करोड रुपैयाँ बजेटमध्ये ३१ करोड रुपैयाँ अन्य योजनामा रकमान्तर भएको थियो । आयोजनासँग रहेको ५९ करोड रुपैयाँ सतप्रतिशत खर्च भइसकेको जनाउँदै उनले करिब ३० करोड रुपैयाँ निर्माण कम्पनीलाई भुक्तानी दिन बाँकी रहेको बताए ।
अर्थ मन्त्रालयले चालु आवका लागि १४ करोड रुपैयाँ बजेट थपेको उल्लेख गर्दै सूचना अधिकारी चापागाईंले आयोजनालाई चालु वर्षको खर्चमा बजेट थप भएर आए पनि अपुग भएकाले अर्थ मन्त्रालयसँग पुनः बजेट थपको माग गरिएको बताए ।
‘यो वर्षको बजेट भौतिक प्रगति सकिएका योजनालाई भुक्तानी दिन सकिएको छैन, अर्थ मन्त्रालयले यथाशीघ्र बजेट थप गरी आवश्यक सम्बोधन गर्नमा विश्वस्त छौँ । बजेट आएन भने आगामी आवका लागि दायित्वमा रहने भएकाले अपेक्षाकृत काम हुन नसक्ने हुनसक्छ,’ उनले भने ।
कोरला सडक आयोजनाअन्तर्गत पर्वतको मालढुङ्गा-बेनी १३ किमीमा कालोपत्रसहित भौतिक प्रगति ६० प्रतिशत, गलेश्वर-तातोपानी खण्डमा ९९ प्रतिशत र खन्ती-जोमसोम सडकमा भौतिक प्रगति ९० प्रतिशत भएको आयोजना कार्यालयले जनाएको छ ।
आयोजना प्रमुख झाका अनुसार चालु आवको अन्त्यसम्ममा मालढुङ्गा-कागबेनीको एक सय पाँच किमीमध्ये ८५ किमी सडक सम्पन्न हुन लागेको छ । राष्ट्रिय गौरवको आयोजनाका रूपमा मानिएको बेनी-जोमसोम-कोरला खण्डअन्तर्गत आगामी आर्थिक वर्षभित्र ८० किमी निर्माण सम्पन्न गरी सडक डिभिजन कार्यालय बागलुङलाई हस्तान्तरण गरिसक्ने योजना रहेको उनले जानकारी दिए ।
