माथिल्लो तामाकोसीको बाहिरी संरचनामा जेठभित्र पानी भर्न सुरू गर्ने लक्ष्य

अनलाइनखबर अनलाइनखबर
२०७६ वैशाख ९ गते १३:३६

९ वैशाख, गोंगर (दोलखा) । स्वदेशी लगानीमा दोलखामा निर्धाणाधीन ४५६ मेगावाटको माथिल्लो तामाकोसी जलविद्युत आयोजनाको तल्लो ठाडो सुरुङमा २२ वैशाख भित्रमा पेनस्टक पाइप जडान सुरु हुने भएको छ ।

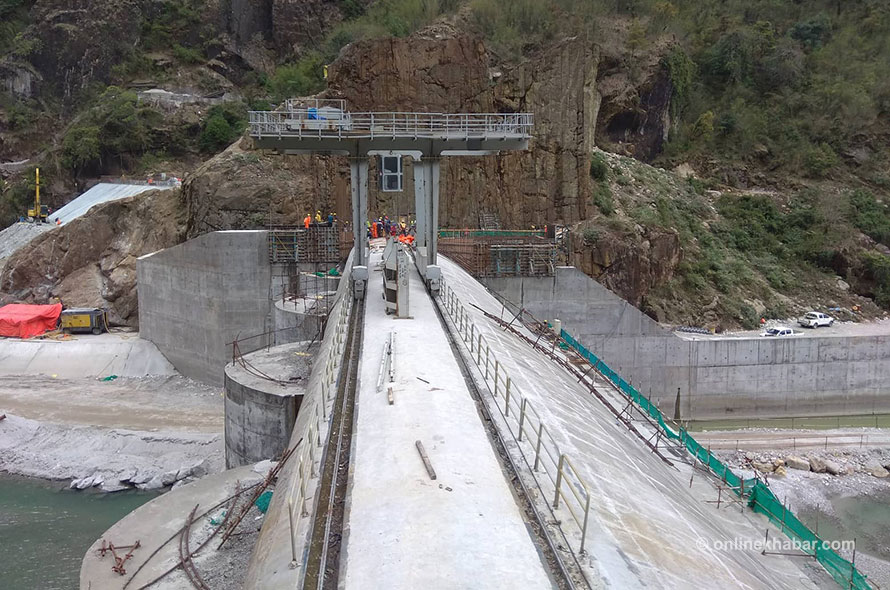

माथिल्लो ठाडो सुरुङमा वैशाखभित्रमा पेनस्टक पाइन जडान सुरु हुने छ । आयोजनाको तल्लो पेनस्टक साफ्टमा ३७२ मिटर पेनस्टक पाइप जडान र परीक्षणलाई अत्यन्तै जटिल एवं चुनौतिपूर्ण मानिएको छ ।

तल्लो ठाडो सुरुङमा ५ मिटर लम्बाइ र २७ टन तौल भएका पेनस्टक पाइप जडान गर्नु पर्ने छ । माथिल्लो र तल्लो ठाडो सुरुङको पुछारमा रहने बेण्ड पेनस्टक पाइपहरु जडान भइसकेका छन् । अब ती बेण्ड पाइपहरुभन्दा माथि पाइपहरु जडान सुरु गर्न क्रेन राख्ने काम अन्तिम चरणमा पुगेको छ ।

पेनस्टक पाइप आपूर्ति तथा जडानको ठेक्का पाएको भारतीय कम्पनी टेक्स्म्याकोले काम गर्न ढिलाई गरेपछि तल्लो ठाडो सुरुङमा पाइप जडानको जिम्मा इलेक्ट्रोमेकानिकल (लट ३) को ठेकदार अष्ट्रियन कम्पनी एन्ड्रिज हाइड्रोलाई दिइएको छ । अपर तामाकोसी हाइड्रोपावर लिमिटेड, टेक्सम्याको र एन्ड्रिजबीच गत २३ पुसमा आयोजनालाई थप वित्तीय भार नपर्ने गरी यो काम गर्न त्रिपक्षीय सम्झौता भएको थियो । माथिल्लो सुरुङमा पाइप जडान भने टेक्स्याकोले नै गरिरहेको छ ।

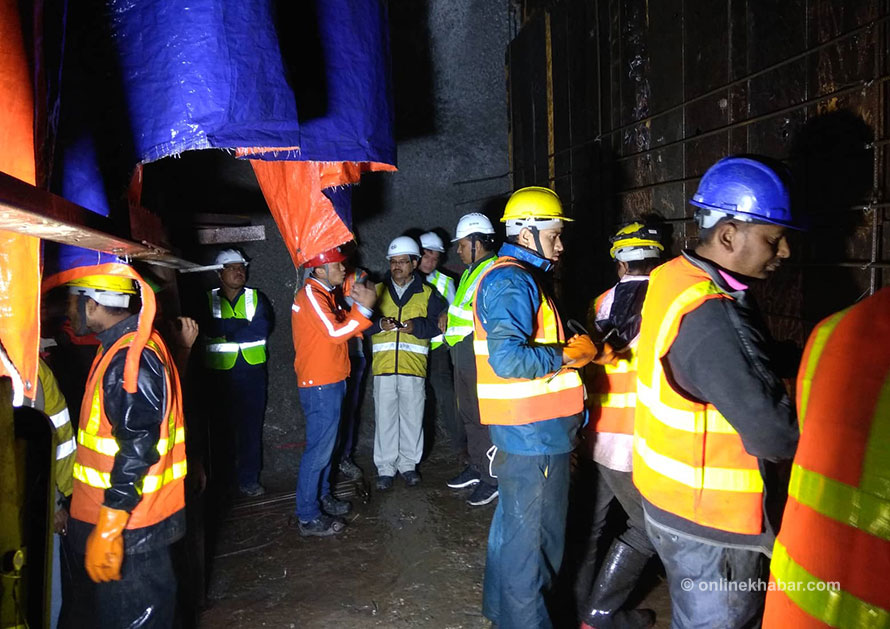

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक एवं अपर तामाकोसी हाइड्रोपावर लिमिटेडका अध्यक्ष कुलमान घिसिङले आयोजनाको शनिबार र आइतबार स्थलगत निरीक्षण गरी आयोजनाको स्वामित्व लिएर सबै कार्यहरु निर्धारित मितिभित्र सम्पन्न गर्न निर्देशन दिएका छन् ।

ऊर्जा जलस्रोत तथा सिंचाइ मन्त्री वर्षमान पुनको गत ९ चैतको निर्देशनअनुसार कार्यकारी निर्देशक घिसिङले आयोजनास्थल पुगेर निर्माणमा खटिएका आयोजनाको व्यवस्थापन, ठेकेदार कम्पनीहरु र परामर्शदाता कम्पनीका प्रतिनिधिसँग बैठक गरेका छन् । मन्त्री पुनले पछिल्लो पटक तय गरिएको तालिकाभित्रै निर्माण सम्पन्न गर्न हरेक महिना आयोजनास्थलमै उच्चस्तरीय बैठक राख्न निर्देशन दिएका थिए ।

बैठकमा टेक्स्म्याकोका मुख्य कार्यलयका प्रमुख कार्यलयका प्रमुख कार्यकारी अधिकृत (सीइओ) जिसी अग्रवाल लगायत प्रमुख डिजाइन र इरेक्सेन इन्जिनियरहरु, सिभिल ठेकेदार सिनो हाइड्रोका आयोजना प्रमुख, एन्ड्रिज हाइड्रोका साइट प्रतिनिधि र परामर्शदाताका प्रतिनिधिहरुको उपस्थिति थियो ।


‘माथिल्लो तामाकोसीको लगानी गरेकाले आयोजनाको निर्माण कहिले सकिन्छ भन्नेमा हरेक नेपालीको चासो छ, त्यसैले व्यवस्थापन र स्वामित्व लिएर कामलाई तिब्रता दिनुहोस्’,घिसिङले निर्देशन दिए । ‘विद्युत गृहको काम सकिएर त्यहाँ रहेका टर्वाइनहरु पानी पर्खिएर बसेका छन्, मुलुकको अर्थतन्त्रलाई ठूलो सकारात्मक परिवर्तन ल्याउन सक्ने राष्ट्रिय गौरबको आयोजनाको आफूले लिएको जिम्मेबारी छिट्टो पूरा गरी दिनुहोस् ।’

बैठकमा टेक्स्म्याकोका सीइओ अग्रवालले लगायत अन्य ठेकेदार कम्पनीले आ-आफ्नो काम एक अर्कासँग समन्वय गरी निर्धारित समयमै सम्पन्न गर्ने प्रतिबद्धता जनाएका थिए । ‘हामीलाई अवसर दिनुहोस्, हाम्रो काम निर्धारित समयमै सम्पन्न गर्न प्रतिबद्ध छौं’अग्रवाललले भने ।

बैठकमा आयोजनाको अत्यन्तै जटिल एवं चुनौतिपूर्ण मानिएको माथिल्लो र तल्लो ठाडो सुरुङमा पेनस्टक पाइप जडानको प्रगतिका बारेमा विस्तृत छलफल तथा समीक्षा गरिएको थियो । त्यस्तै बाँध, इन्टेक र बालुवा थिग्र्याउने पोखरीमा आगामी जेठ महिनाको पहिलो साताभित्रमा पानी भरी परीक्षण गर्नेबारे छलफल भएको थियो ।

‘हेडवक्र्सका संरचनाहरुमा आगामी जेठको पहिलो साताभित्र पानी भरी सुरूङबाहेकका संरचना र गेटहरुको परीक्षण सुरु गरिसक्नु पर्छ’,घिसिङले निर्देशन दिंदै भने, ‘मुख्य सुरुङमा कंक्रिट लाइनिङको काम छिट्टो सक्नुहोस् ।’

२०७२को विनाशकारी भूकप्प र त्यसपछिका पराकम्पन एवं बाढीपहिरोले पुर्याएको क्षति तथा अवरोध, मधेश आन्दोलनका कारण निर्माण समाग्री ढुवानी र इन्धन आपूर्तिमा आएको समस्या, डिजाइन परिवर्तन,हाइड्रोमेकानिकल ९लट २० ठेकेदारको कमजोर कार्यसम्पादन लगायतले गर्दा आयोजनाको निर्माण ढिलाई भएको थियो ।

आयोजनाको निर्माण आर्थिक वर्ष २०७३र७४ भित्र सकी विद्युत् उत्पादनको लक्ष्य राखिएको थियो । भूकम्प लगायतका कारणले आयोजनाको निर्माण प्रभावित भएपछि चालू आव २०७५/७६को पुस महिनाभित्र निर्माण सक्ने गरी नयाँ एकीकृत समय तालिकाका तय गरिएको थियो । तर, लट २को ठेकदारको कमजोर कार्यसम्पादनका कारण निर्माण प्रभावित भएपछि १५ पुस २०७६ (३१ डिसेम्बर २०१९) भित्र एक युनिट (७६ मेगावाट)बाट विद्युत् उत्पादनको लक्ष्यसहितको नयाँ समयतालिका तय गरी काम भइरहेको छ ।


आयोजनाको अनुमानित लागत निर्माण अवधिको ब्याजबाहेक ३५ अर्ब २९ करोड ४१ लाख रुपैयाँ थियो । निर्माण अवधिको ब्याज १३ अर्ब २२ करोड र वित्तीय व्यवस्थापन तथा बैक कमिसनसहित आयोजनाको अनुमानित लागत ४८ अर्ब ८६ करोड थियो ।

अहिले आयोजनाको लागत ४९ अर्ब २९ करोड ५५ लाख रुपैयाँ (निर्माण अवधिको ब्याज बाहेक) पुग्ने संसोधित अनुमान छ । निर्माण अवधिको व्याज १९ अर्ब ८४ करोडसहित आयोजनाको अनुमानित लागत ६९ अर्ब ५९ करोड रुपैयाँ पुग्ने संसोधित अनुमान छ ।

आयोजनामा कर्मचारी संचय कोषले १० अर्ब,नेपाल टेलिकमले ६ अर्ब, नागरिक लगानी कोषले तथा राष्ट्रिय बिमा संस्थानले २/२ अर्ब र अपुग ११ अर्ब ८ करोड रुपैया नेपाल सरकारले ऋण लगानी गरेका छन् । कम्पनीमा प्राधिकरणको ४१,नेपाल टेलिकमको ६,नागरिक लगानी कोष तथा राष्ट्रिय बीमा संस्थानको २र२ प्रतिशत संस्थापक शेयर छ ।

कम्पनीमा सर्वसाधारणको १५, दोलखाबासीको १०,संचय कोषका संचयकर्ता,कम्पनी र प्राधिकरणका कर्मचारी तथा ऋण प्रवाह गर्ने संस्थाका कर्मचारीको २४ प्रतिशत सेयर छ ।

यो खबर पढेर तपाईलाई कस्तो महसुस भयो ?
Khusi chhu

खुसी

Dukhi chhu

दुःखी

Achammit chhu

अचम्मित

Utsahit Chhu

उत्साहित

Akroshit Chhu

आक्रोशित

प्रतिक्रिया

भर्खरै पुराना लोकप्रिय
Advertisment

छुटाउनुभयो कि ?
