तामाकोशीको ‘वेट टेस्ट’ सफल, मेकानिकल गेटबाट भने चुहियो पानी

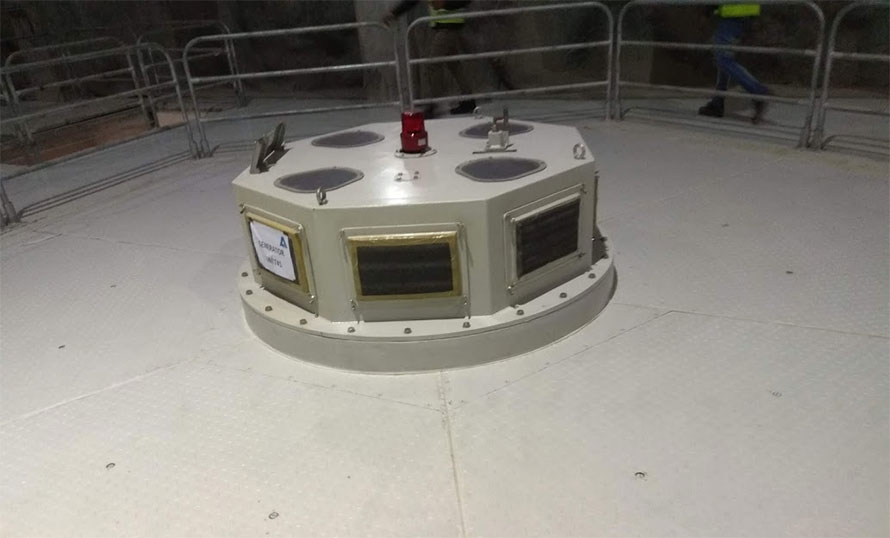

१८ जेठ, काठमाडौं । ४५६ मेगावाटको माथिल्लो तामाकोशी जलविद्युत आयोजनामा विद्युत उत्पादनका लागि ‘वेट टेस्ट’ सुरु भएको छ । आयोजनाले ७६ मेगावाटको पहिलो युनिटको ‘वेट टेस्ट’ थालेको छ । तीन दिनको लगातारको प्रयासपछि सोमबारबाट वेट टेस्ट सुरू भएको हो, जसले सकारात्मक नतिजा दिएको छ ।

आयोजना प्रमुख विज्ञान श्रेष्ठका अनुसार अब क्रमैसँग सुरुङसहित अन्य प्राविधिक परीक्षण गरिनेछ । यसअघि परीक्षणका लागि भरिएको दुई आयोजनाको ठाडो सुरुङ जोड्ने पेनस्टकको ‘म्यानहोल’को बिर्कोबाट पानी चुहिएको थियो ।

त्यो समाधान गरेर पानी भर्दा सुरुङमार्गको एउटा अडिट टनेलको गेटबाट पनि पानी चुहिएपछि सुरुङ खाली गर्दा पानी सुदपयोग गर्दै ‘वेट टेस्ट’ पनि गरिएको हो । समस्याहरुको समाधान गरेर आयोजनाले टर्वाइन चलाएर ‘वेट टेस्ट’ गरेको हो । अब सुरुङको सुपरीवेक्षण गरेर फेरि पानी भर्नुपर्ने हुन्छ । अहिले पानी भर्न बन्द गरेर चुहिएको मेकानिकल गेट मर्मतको काम चलिरहेको छ ।

उद्घाटनका लागि आयोजना छिटो सक्न प्रधानमन्त्री कार्यालयबाट दबाव दिइँदा गुणस्तरीय ढंगबाट काम गर्न नपाएकाले बढी समस्या देखिएको आयोजनका अधिकारीले बताउँदै आएका छन् ।

‘वेट टेस्ट’ आयोजनाबाट विद्युत् उत्पादन सुरु गर्नुभन्दा पहिला गर्नुपर्ने सम्पूर्ण परीक्षण  हो । विद्युत गृहमा रहेका उपकरणहरुबाट विद्युत् उत्पादन नगरी सुरुङबाट आएको पानीलाई पेनस्टक पाइप हुँदै विद्युत गृहमा रहेको टर्वाइनमा झारेर यो काम गरिन्छ । त्यसबाट जेनेरेटर, कन्ट्रोल प्यानेल लगायतका उपकरणहरु डिजाइन अनुसार चले/नचलेको हेरिन्छ तर, विद्युत् भने उत्पादन गरिँदैन ।

आयोजनामा गत वैशाख १६ मा सुरुङमा पानी हालेर परीक्षण शुरु गरिएको थियो ।  सुरूङमा पानी भर्न थालेको अवसरमा स्विच थिच्न दुई जना विभागीय मन्त्री दोलखाको लामाबगर पुगेका थिए ।

निर्माण शुरु गर्दाताकाको लक्ष्यअनुसार काम भएको भए ४५६ मेगावाटको माथिल्लो तामाकोशी जलविद्युत आयोजना २०७३ असार मसान्तमै बनिसक्नुपर्ने हो । तर समयमै काम नभएपछि स्वदेशी लगानीमा बनिरहेको आयोजनाको म्याद पटक-पटक थपियो । तर अझै आयोजना बनिसकेको छैन ।

आयोजनाका अधिकारीहरुको दाबी पत्याउने हो भने जेठ मसान्तसम्म आयोजनाको एउटा युनिटबाट परीक्षण उत्पादन शुरु हुनेछ र असारसम्ममा सबै युनिटबाट व्यावसायिक उत्पादन सुरु हुनेछ । तामाकोशीमा उत्पादित बिजुली रामेछापमा बनाइँदै गरेको नयाँ सबस्टेसनमा जोड्ने योजना छ । बन्दै गरेको सबस्टेसनमा जोड्न सम्भव नभएमा खिम्तीमा लैजाने विकल्प छ ।

यो आयोजना निर्माणमा जति लम्बियो, त्यति नै लागत पनि बढ्यो । २०६५ सालमा निर्माण थाल्दा आयोजनाको लागत निर्माण अवधिको ब्याजबाहेक ३५ अर्ब २९ करोड ४१ लाख लागत अनुमान थियो । तर, निर्माण सम्पन्न हुँदासम्म ब्याजबाहेककै लागत ५३ अर्ब नाघ्ने अनुमान छ । अहिले पछिल्लो समयमा अनुमानित लागत आकाशिएर करिब ८० अर्ब पुग्ने अनुमान गरिएको छ । निर्माण अवधि करिब ५ वर्ष लम्बिँदा ब्याज, मूल्य समायोजन, विदेशी विनिमय दरमा भएका नोक्सानी र प्रशासनिक खर्च पनि बढेको आयोजनाको दाबी छ ।

ठेकेदारहरुले भुक्तानीमा पाउने डलर र युरोको मूल्य बढ्दा पनि आयोजनाको लागत थपियो । २०६६ सालमा अमेरिकी डलरको भाउ ८० रुपैयाँ आकलन गरिएको थियो, अहिले १२० भन्दा माथि छ । भूकम्प, नाकाबन्दी र कोरोना महामारीका कारण ढिला बनेको आयोजनाले अन्तर्राष्ट्रिय रुपमा भएको मूल्यवृद्धि र डलरको मूल्य बढेर नेपाली मुद्रामा भएको अवमूल्यनले पनि मार खेपेको छ ।

हाइड्रोमेकानिकलतर्फ भारतीय ठेकेदार कम्पनी टेक्सम्याकोले समयमा काम नसक्दा लागत भारी वृद्धि भएको हो । भूकम्पपछि आयोजनाको काम डेढ वर्षसम्म रोकिएको थियो । भूकम्पका कारण पहुँचमार्गहरु भत्किएपछि करिब तीन सय ६० मिटरको सुरुङ निर्माण गर्नुपरेको थियो । बाँधबाट सुरुङभित्र पानी पठाउने इन्टेक १९ सेन्टिमिटर भासिएको थियो । ठेकेदारका आवासगृह पनि क्षतिग्रस्त भएका थिए ।

रुग्ण बनिसकेको यो आयोजनालाई प्राधिकरणका पूर्वकार्यकारी निर्देशक कुलमान घिसिङले ब्युँताएका थिए । आयोजनामा ढिलाइ हुन नदिन घिसिङ महिनाको एक पटक आयोजनास्थल दोलखाको लामाबगर जाने गरेका थिए । यो बीचमा मुख्य सुरुङको अन्तिम खण्डमा पानीको भार थेग्न नसक्ने कमजोर चट्टान फेला परेपछि डिजाइन परिवर्तन गर्नुपरेको थियो ।

विद्युत प्राधिकरणले तामाकोशीलाई गेमचेन्जर आयोजना भन्दै आएको छ । यो आयोजनाबाट वर्षमा करिब २ अर्ब ४५ करोड युनिटसम्म बिजुली उत्पादन हुनेछ ।

२२ मेगावाटको रोल्बालिङ खोला मिसाएपछि त्यस्तो क्षमता २ अर्ब ६२ करोड युनिटसम्म पुग्नेछ । त्यसका लागि रोल्बालिङलाई तामाकोशीमा मिसाउन निर्माण प्रक्रिया शुरु भइसकेको छ । तामाकोशी बनेपछि पिक आवर – धेरै बिजुली माग हुने बिहान (बेलुकीको समय) मा यो आयोजनाबाट ४५६ मेगावाट उत्पादन गर्न सकिन्छ । सुख्खायाममा साँझको समयमा तामाकोशीमा ४ घण्टासम्म पानी थुनेर चलाउने (पिकिङ) योजना छ ।

विद्युत प्राधिकरणका अधिकारीहरुका अनुसार माथिल्लो तामाकोशी साँझमा चलाए हिउँद महिनाका पिक आवरमा समेत भारतबाट ल्याउनुपर्ने बिजुलीको परिमाण घट्नेछ भने अरु बेला नेपालले राम्रै परिमाणमा बिजुली बेच्न सक्छ । त्यो परिमाण हिउँदमा नेपालले भारतसँग किन्नेभन्दा बढी हुने प्राधिकरणको अनुमान छ ।
